液压一体升降柱该如何正确的施工

2019-09-16

液压一体升降柱是一种新型的反恐阻车挡车产品,因为升降柱施工需要做预埋,不像普通的挡车器道闸在地面上即可完成安装,所以在安装上要显得“费事”一点,其实不然,和至智能的液压一体升降柱在设备出厂的时候,会与客户沟通现场实际情况,根据实际情况来制定安装图纸,安装方案,并且会随货物附带安装使用说明书,解决客户的安装之忧。小编整理了液压一体升降柱的安装流程文档,大家可以参考一下~请看下面内容。

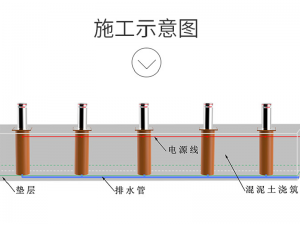

(1) 挖基础坑洞: 根据安装产品数量尺寸挖基础坑,基础坑尺,长度:X mm; 宽度:1000mm; 深度:1300mm(包含 200mm 的垫层)

(2) 做渗水层: 用沙子,碎石子混合后自基坑底部向上 垫起做 200mm 垫层,垫层铺平,夯 实,防止设备下陷。(根据地域的情况是否需要安装蓄水池)

(3) 放置升降柱:找平,放到垫层。

(4) 预埋线管: 根据外桶表面预留的出线孔的位置预埋穿线管。穿线管的直径根 据升降柱的根数确定,一般情况下,每根升降柱需要的线缆的,具体使用应根据客户的需要和配电的 不同,在施工前确定。

(5) 调试: 给设备接通电路,进行上升、下降操作,观察设备上升、下降情况,调整设备升起高度,检查设备有无漏油现象。

(6) 固定设备、进行浇筑; 将设备放入坑内,回填适量沙土,石子将设备固定好,然后用 30C以上混凝土缓慢且均匀的进行浇筑,直到与设备上表面水平。(注:在 浇筑时一定要将柱体固定,防止挪动错位使之倾斜)

1.画线、切割;

说明:为防止开挖时地裂、基坑尺寸过大、不平整。

2.开挖地基可选择挖机或人工;

说明:1.挖机开挖:在确保了解地下情况,可通过挖机开挖。(效率高)

2.人工开挖:可保障不了解地下情况时,可避免直接挖断线管、水管、气管等管道…

3.地基垫层;

说明:为防止升降柱承受重力下沉,需改善地基强度。可用混泥土、钢筋、岩石、碎石土,为使地基具有足够的承载能力。(混泥土地基20公分, 加钢筋可15公分),凝固后放入设备。

4.安装位置、距离、水平线、调整;

说明: 1.使用卷尺测量前后左右间距是否跟图纸一致或误差内。(如有较大误差及时挪动柱体调整)

2.使用水平线调整升降柱高度是否在水平线上。(可通过地基点垫石块、铁片调平)

3.使用水平尺调整升降柱平面是否平衡。(如倾斜及时垫石块、铁片调整平衡。)

建议:高出地面1-2公分做个斜坡,便于雨水流向低处。

5.设备固定;

说明:防止回填地基时,设备被石头,泥土的冲击造成挪动。

1.用少量混泥土固定设备底部。

2.两侧打入钢筋,钢筋与外桶焊接固定。

6.排水系统施工;

说明:防止升降柱正常运作导致水花溅出、线管倒灌雨水、漏电、使用寿命减少…等影响。

1.排入市政污水管道自然排水。

2.可选择钢筋水泥管(重、抗压、承重强)。 或 钢筋塑料波纹管(轻、抗压、承重较低)。

3.自行砖砌蓄水池。(耗时)

以上2、3点需要做好防水垫层,安装带浮球自动抽水泵1.6米深处(污水泵)

7.布置线管、排水管道;

说明:防止电源线,控制线遭遇损坏,需包裹外管保护。可选用PVC管保护,根据安装数量选择PVC管尺寸Φ50一Φ110管(每台电源线独立,不可串联)。排水管选用:Φ50管



8.调试、回填混泥土;

说明:本公司产品出厂前已经过严格测试。主要测试电源、控制线路是否能正常通电,可否正常控制。避免线路问题导致重新开挖施工。确认无误可回填混泥土。(建议说明:可回填开挖时石泥土,但距离地面混泥土回填不可低于25公分厚度)
